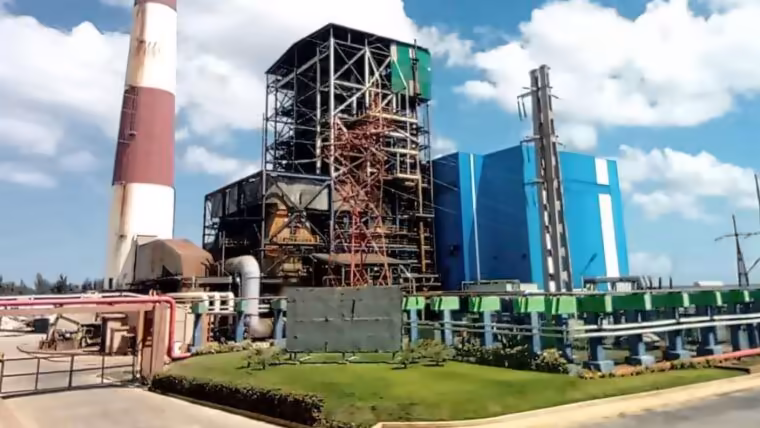

Una fuga retrasa la reparación de la Guiteras en Matanzas

Agregar Directorio Cubano
Seguir en Discover

La reparación de la Guiteras se prolonga este miércoles 23 de septiembre tras detectarse una fuga durante la prueba hidráulica del economizador de la central.

La prueba hidráulica deberá repetirse

El personal de la termoeléctrica Antonio Guiteras trabaja para localizar y corregir la fuga. La planta, ubicada en Matanzas, indicó que mantendrá las labores de forma ininterrumpida debido a la configuración del componente afectado.

Después de reparar el punto dañado, las brigadas tendrán que repetir la prueba hidráulica. Ese control permitirá comprobar si el economizador funciona correctamente antes de intentar el arranque. La nueva fuga retrasa, por tanto, la reincorporación de la unidad al Sistema Electroenergético Nacional.

Durante la madrugada también continuaron los trabajos de soldadura en las áreas intervenidas. La reparación de la Guiteras depende ahora de eliminar la fuga y superar la siguiente prueba, dos pasos previos a su reconexión.

Los daños aparecieron tras la desconexión del sistema

La intervención comenzó después del apagón general ocurrido en septiembre. Tras la desconexión, el director de la planta, Román Pérez Castañeda, advirtió de posibles perforaciones en varios puntos del generador de vapor. La inspección preliminar situó la avería en el economizador.

Las brigadas de la Empresa de Mantenimiento a Centrales Eléctricas tuvieron que esperar a que se enfriara la caldera. Ese proceso requirió casi 72 horas y permitió iniciar la inspección en la tarde del lunes 21 de septiembre. Los trabajos posteriores se concentraron en los puntos dañados del economizador.

Antes de esa salida, la central había mantenido una generación promedio de 185 megavatios durante su período de funcionamiento continuo. Su parada dejó fuera de servicio a una de las principales unidades generadoras de Cuba.

Un componente con fallas recurrentes

El economizador acumula averías que han obligado a realizar reparaciones puntuales. Entre enero y julio de 2026, la Guiteras registró al menos 17 salidas no programadas. Aproximadamente la mitad estuvieron relacionadas con ese componente, según el recuento citado para ese período.

La intervención actual incluye soldaduras y reparaciones localizadas, pero no sustituye el mantenimiento capital pendiente. Una reparación de mayor alcance requeriría cambiar unos 500 tubos y entre 1 000 y 1 200 cordones de soldadura. El cálculo disponible estima una parada de alrededor de 180 días para ejecutar esos trabajos.

Mientras la unidad permanece detenida, la Unión Eléctrica había advertido que entre septiembre y diciembre podrían coincidir otras termoeléctricas en mantenimiento o avería. Para este miércoles se reportaban 1 105 megavatios disponibles frente a una demanda prevista de 3 170 megavatios.
