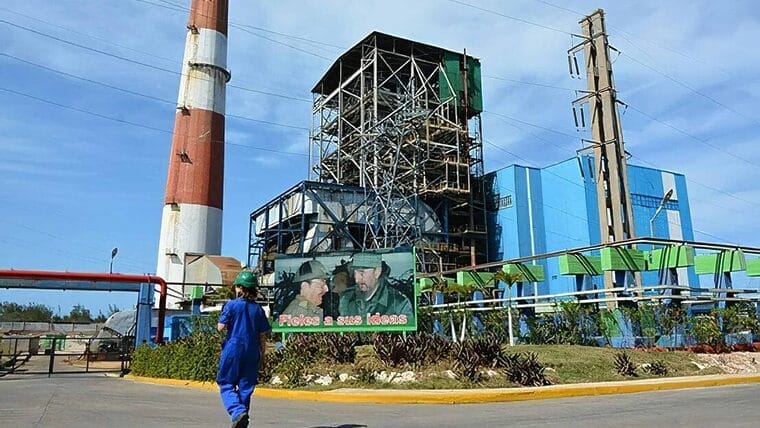

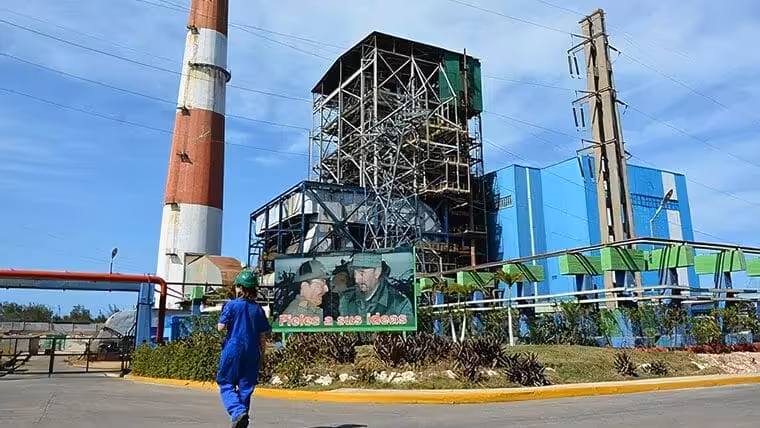

Gobierno cubano asegura que emplea 18 millones de euros en reparar la Guiteras para el verano

Publicado

el

Este fin de semana la prensa estatal cubana publicó un reporte sobre los mantenimientos en la Central Termoeléctrica (CTE) Antonio Guiteras, el mayor bloque generador de la isla.

Según dio a conocer el periodista Bernardo Espinosa para Canal Caribe, la actual intervención en la Guiteras se centra “en la turbina” y para ello se dispone de un “presupuesto que está en el orden de los 18 millones de euros, financiamiento respaldado ciento por ciento por el gobierno cubano”.

Publicidad

El ingeniero Edier Guzmán Pacheco, director de Generación Térmica de la Unión Nacional Eléctrica (UNE), precisó al citado medio que “en este momento se está resolviendo la avería del rotor de baja presión”.

LEA TAMBIÉN:  Identifican a los cuatro fallecidos en accidente de Yutong Batabanó-Habana: la mayoría eran pineros

“Es un tiempo un poco prolongado y se está aprovechando la oportunidad para hacer trabajos en caldera, en los principales defectos y vulnerabilidades que tenía esta máquina para garantizar una confiabilidad”, declaró. No obstante, advirtió que “este no es el mantenimiento capital que requiere este bloque”.

Igualmente, aclaró que “los trabajos de sustitución de cambio de rotor de baja presión de la turbina no implican un incremento de la potencia del bloque”. O sea, las limitaciones de la termoeléctrica no están asociadas a problemas en la turbina, sino a la caldera.

Publicidad

MANTENIMIENTOS EN LA GUITERAS PARA EL VERANO

Guzmán Pacheco manifestó que el pronóstico es que el bloque entre con “una carga muy similar a la carga con que salió, quizás con un poco más de eficiencia en los trabajos”.

LEA TAMBIÉN:  Sancionan a prisión a cubanos por vender gasolina en redes sociales

En este sentido, explicó que “se está haciendo un trabajo más profundo en la caldera, buscando una mayor estabilidad y confiabilidad de la unidad, así como del tiempo de permanencia entre una avería y otra”.

Los directivos consultados por la TV cubana aseguraron que “el lamentable accidente ocurrido en la chimenea no impide cumplir con el cronograma de intervención”.

Publicidad

De tal manera, se espera que los trabajos culminen en la última semana del mes de mayo.

“Terminaríamos el montaje de la turbina, se arrancaría el bloque y luego hay un periodo que va a ser de ajuste, de mediciones de temperatura, de ajuste de las condiciones de funcionamiento de la turbina una vez que se ha cambiado el rotor de baja presión”, adelantó el director de Generación Térmica de la UNE.

LEA TAMBIÉN:  ¿Se acerca a su fin la Ley de Memoria Democrática (Ley de Nietos)? Esto opinan los expertos

Al final, añadió: “ya estimamos que en el mes de junio la máquina sincronice de forma estable y nos sirva para poder garantizar estos 200 MW durante la etapa de julio y agosto”.

Publicidad

Sigue leyendo en Noticias #DC |



Únete al Canal más grande de Noticias en Telegram

Síguenos en Google News

Publicidad
Haz clic para comentar

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *

Buscador de vuelos baratos Trámites para Cubanos Envíos a Cuba Ofertas de Hoteles Emigración
Recargas Cubacel

Noticias por Correo Gratis

Le ofrecemos la posibilidad de recibir gratis las noticias destacadas de DC cada lunes, miércoles y viernes por correo electrónico.

Descarga nuestras aplicaciones

Descarga Directorio Cubano para iOS Descarga Directorio Cubano para Android

Tendencia
